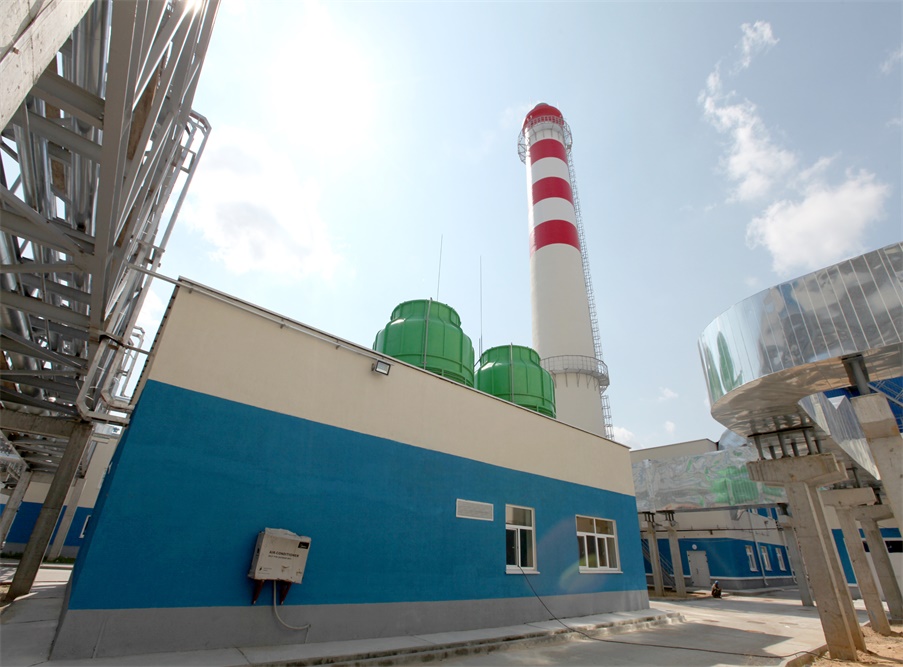

2017年8月4日上午11點造紙車間和熱電車間送電完成,廠區各車間送電工作的完成標志著全廠電氣施工全面進入帶電調試階段。對我們軒轅集團承建的白俄20萬噸涂布白卡紙項目工程進度是一個里程碑式的節點。

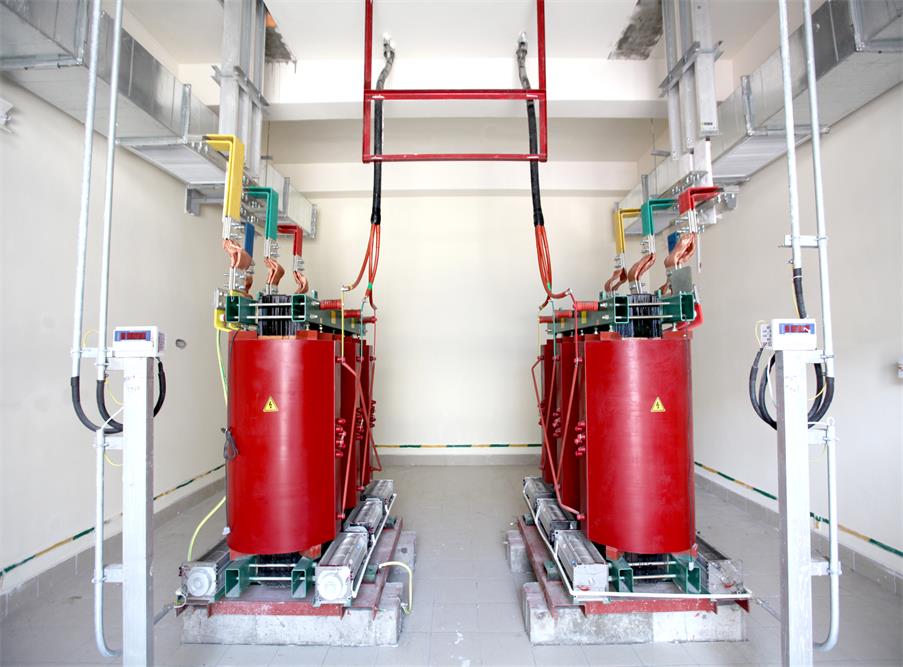

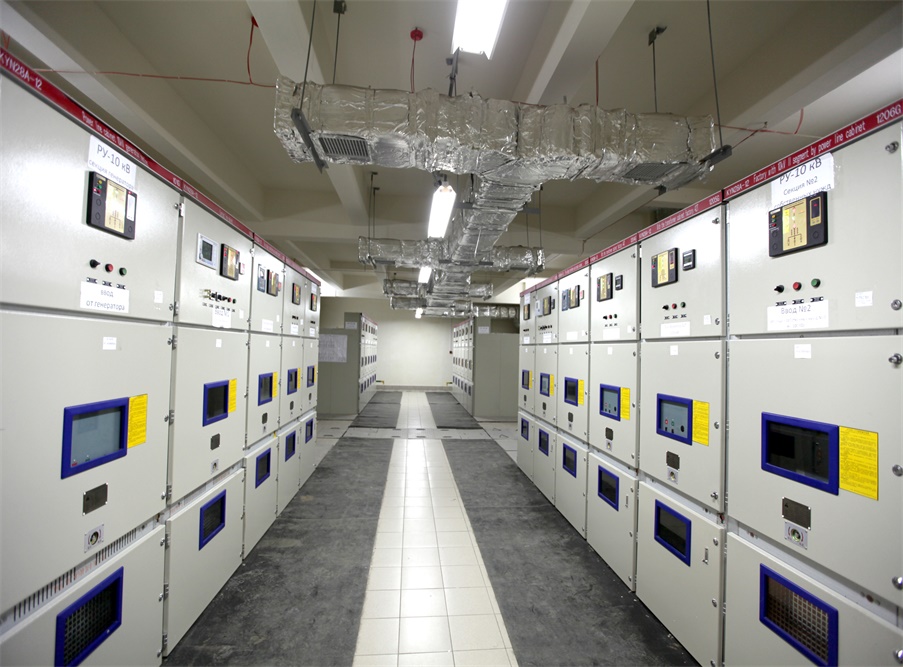

我們軒轅集團是一個擁有雄厚實力的企業,但是做造紙生產線尤其是在白俄羅斯搞項目建設我們軒轅集團是慎之又慎。無論是從選擇設計公司,還是選擇生產廠家等等都采用了一流的公司一流的產品。供配電設備設計由中國輕工業國際設計公司設計,低壓柜采用智能MCC控制的西門子8PT柜型,主要元器件選型都是西門子品牌。高壓柜采用的KYN28柜內配西門子真空斷路器,ABB綜保裝置、智能操作顯示裝置。生產廠家通過招標的形式定由國內技術水平較高的知名的上海上器集團生產。從設計到整個生產過程白俄業主方都進行了全程跟蹤,白俄業主方非常滿意中方的設計方案和供配電設備的配置,認可中方安裝工人的技術水平。同時,白俄業主方也提出了許多寶貴意見,在中白雙方技術人員不斷交流下,使整個電器安裝工作達到白俄國家電氣設備安裝規范。這在白俄羅斯全國都是僅有的。
從2015年9月份第一批電氣安裝工人到場,到2017年的8月4日造紙車間和熱電車間送電完成,歷時整整兩年的電氣安裝進入到了帶電調試階段。兩年的時間是漫長的,期間包含了許多不可控的因素,包括圖紙必須通過白俄設計院的轉化施工,安裝必須符合白俄羅斯的安裝規范。通過與白俄業主以及白俄設計院的一次又一次的技術交流,為符合白俄設計安裝規范我們對設備安裝改了一遍又一遍。克服各種安裝難題,最終達到白俄電氣安裝規范。電氣設備安裝歷時兩年的時間確實有點長,同等產量的項目在國內從安裝開始到調試開機最多也就六個月的時間甚至更短。這與白俄現場的很多條件限制有大關系。比如圖紙轉化、電纜敷設的施工要求,電纜橋架的整改等等,使安裝施工耽誤了半年多的時間。白俄業主方經常郵件催促項目進度,可卻選擇性的忽視自身的問題所在。我們只有實干、苦干,努力把項目做好,意味著離開機的目標更近了。
我們有誠意與白俄業主方合作,有信心把項目交產。我們的努力最終會有一個好的結果。送電工作的完成,調試計劃的進行就是我們最好的證明。
